Um Enterprisefelder z.B. für eine Pivot Tabelle zugänglich zu machen, müssen diese Felder zunächst mit in die OLAP Datenbank integriert werden. Dies geschieht wie folgt:

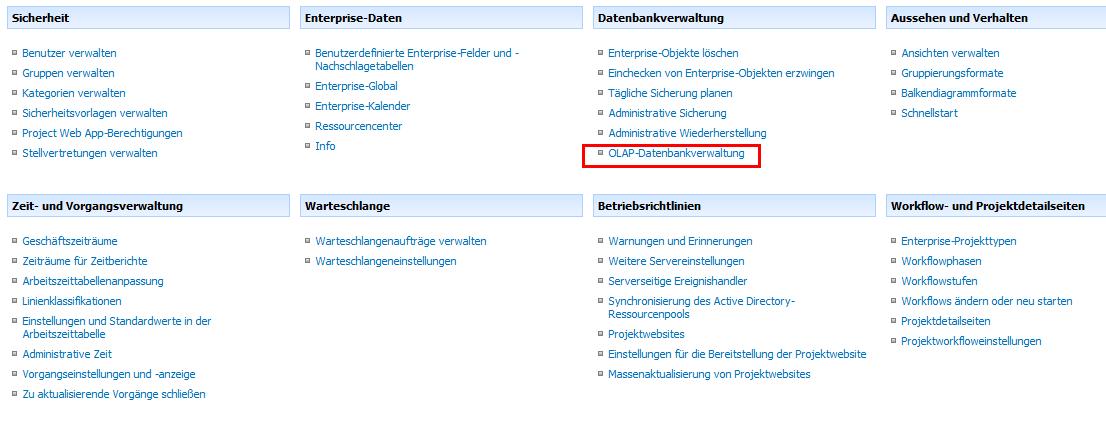

Man geht in die Servereinstellungen in den Bereich Datenbankverwaltung -> OLAP Datenbankverwaltung.

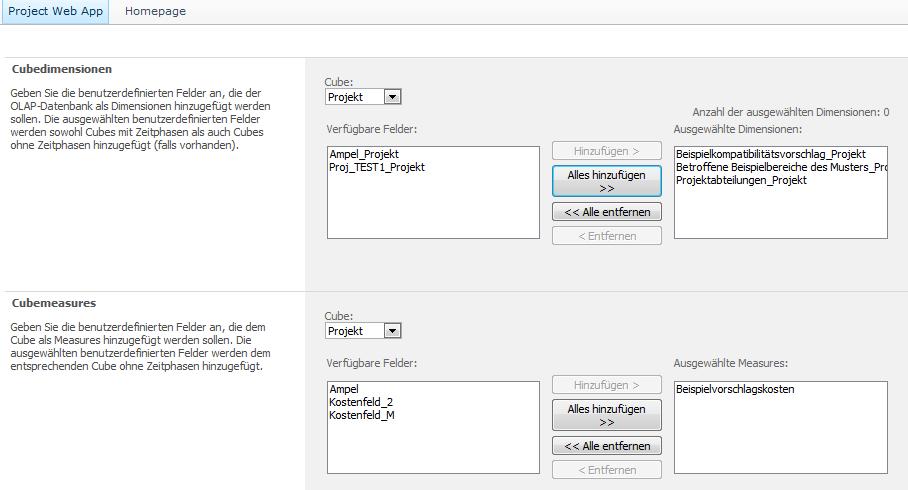

Man selektiert die OLAP Datenbank und klickt auf Konfiguration. In dem aufkommenden Fenster können Enterprisefelder als Cubedimensionen oder als Cubewerte eingefügt werden. In der Dropdownliste "Cube" können die einzelnen Enterprisefelder Entitäten (Projekt, Vorgang, Ressource und Zuweisung) ausgewählt werden.

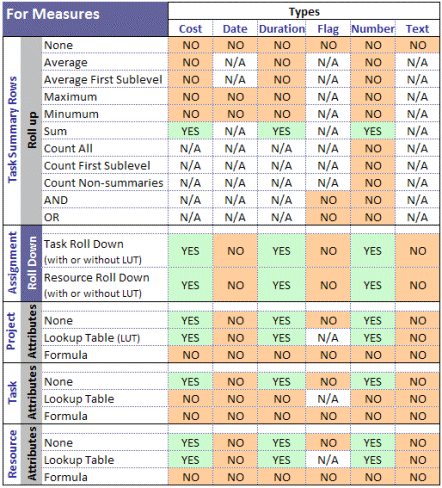

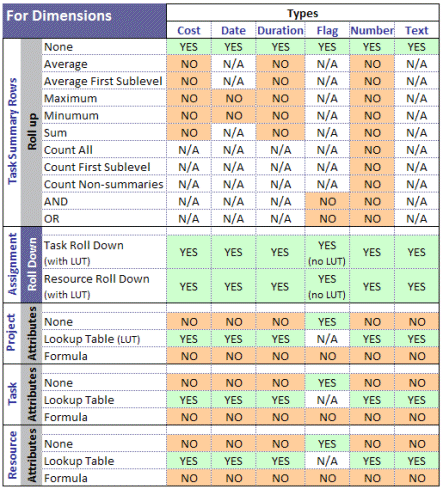

Es ist allerdings nicht möglich alle Enterprisefelder als Dimension oder als Wert dort einzutragen.
Die folgenden beiden Tabellen bieten hier eine Übersicht über die Möglichkeiten.


(Quelle: Microsoft)
Nachdem die Enterprisefelder rechts in die Listen eingefügt und gespeichert wurden, muss die Datenbank noch neu erstellt werden, um die Änderungen in Kraft treten zu lassen.
