Um in Microsoft Project Server 2010 das automatische Erstellen von Websites zu verhindern gibt es 2 Möglichkeiten.
Eine Möglichkeit ist, in den Servereinstellungen unter „Einstellungen für die Bereitstellung der Projektwebsite“ die Berechtigung „Automatische Bereitstellung“ zu deaktivieren. Auf diese Weise werden keine Project Sites mehr automatisch angelegt, sondern es kommt z.B. im MS Project Client 2010 ein Fenster, in dem ausgewählt werden kann, ob die Project Site angelegt werden soll. Hierbei ist die Default Einstellung auf nein gesetzt.

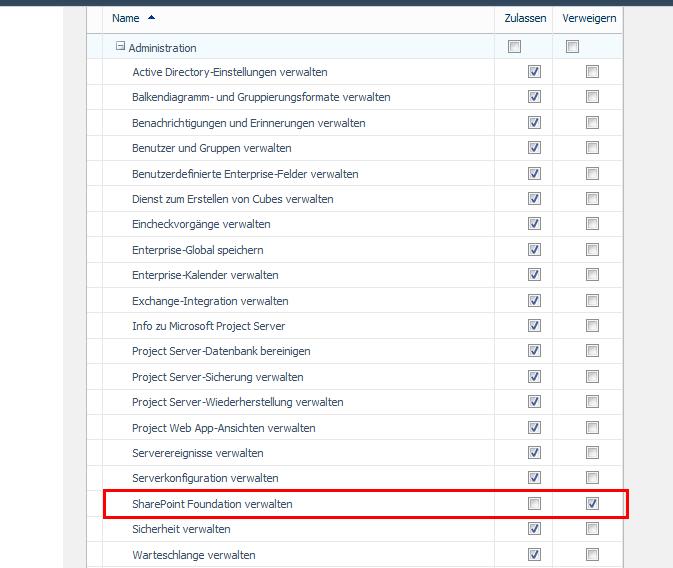

Die andere Alternative ist direkt die User Berechtigung „SharePoint Foundation verwalten“ zu deaktivieren. Wenn dies geschehen ist, wird beim Veröffentlichen des Projektes auch kein Fenster mehr erscheinen, in dem gefragt wird, ob eine solche Project Website erstellt werden soll. Anzumerken ist hier, dass dadurch aber generell keine SharePoint Elemente mehr angezeigt und bearbeitet werden können.
