Im MS Project Client 2010 ist %Arbeit abgeschlossen aufwandsbezogen und bezieht sich auf die bereits geleistete Arbeit von Ressourcen auf den Vorgang hinsichtlich der kompletten geplanten Arbeitszeit dafür. Die Dauer ist hierbei also nicht direkt entscheidend.
Die Formel zur Berechnung lautet: % Arbeit abgeschlossen = Aktuelle Arbeit / Arbeit * 100
In der Ansicht „Ressource Einsatz“ kann z.B. die geleistete und auch die geplante Arbeit der Ressourcen über den kompletten Zeitraum im Detail eingesehen und verändert werden.
Die Berechnung für Sammelvorgangszeilen erfolgt nach folgender Formel: Summe aller Vorgänge von %Arbeit abgeschlossen * Arbeit / Summe aller Vorgänge von Arbeit
Beispiel:

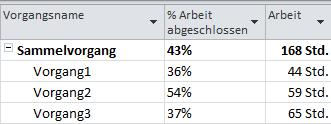

% Arbeit abgeschlossen = (44 Std. * 36% + 59 Std. * 54% + 65 Std. * 37%) / (44 Stunden + 59 Stunden + 65 Stunden) = 42,7083333
Gerundet auf die nächste volle Integerzahl = 43%
